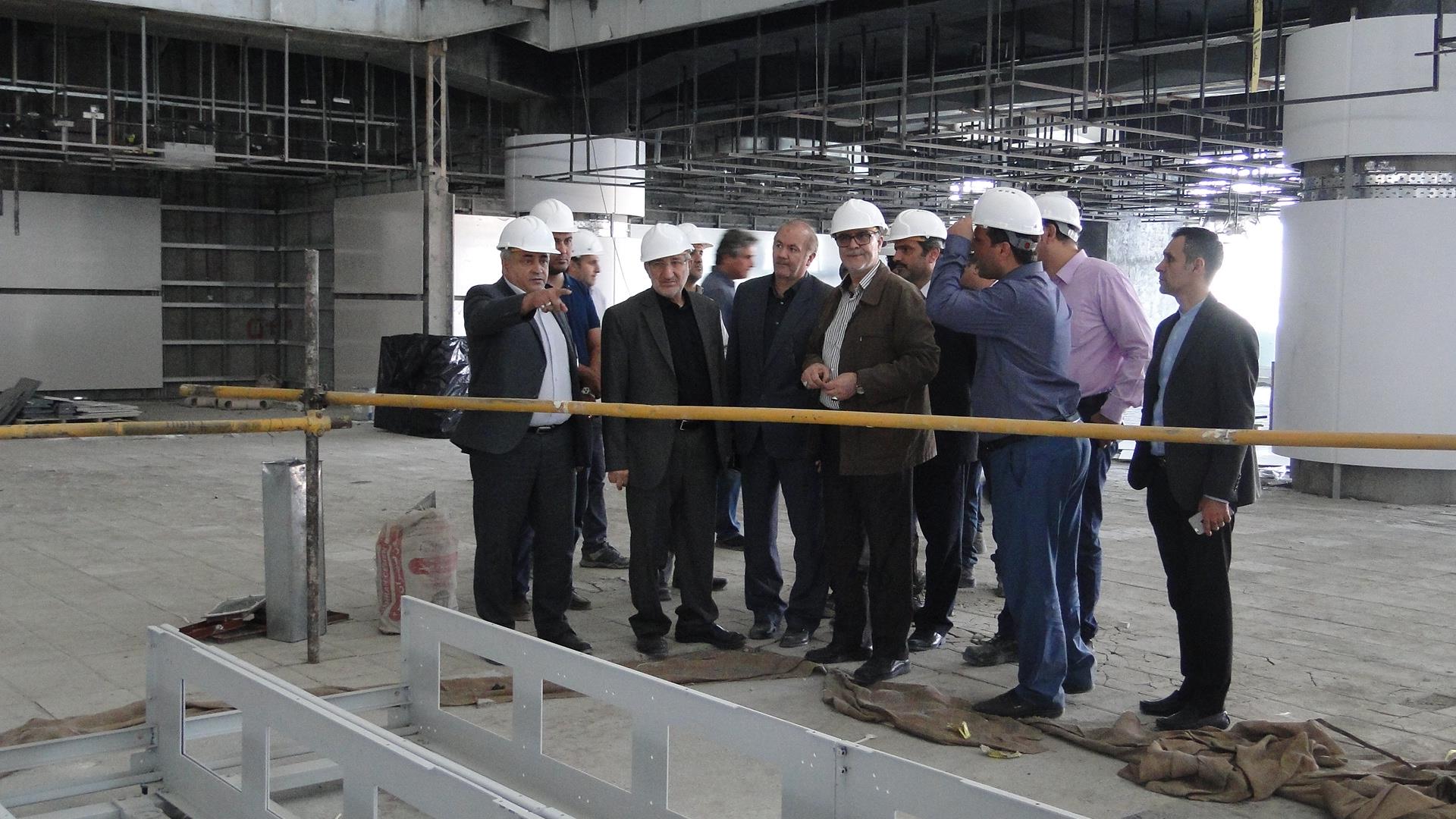

پروژه احداث و راه اندازی ترمینال سلام و راههای دسترسی فرودگاه بین المللی امام خمینی(ره) در روز 1شنبه مورخ 97/03/13 مورد بازدید ریاست محترم بنیاد مستضعفان انقلاب اسلامی و هیأت همراه قرار گرفت.
در این بازدید که آقایان مهندس خواجه دلویی (معاون محترم توسعه ساختمان بنیاد)، مهندس شاهسواری (مدیر عامل محترم هلدینگ پایا سامان پارس)، مهندس اصیلی (مدیر عامل محترم شرکت ملی ساختمان) و مهندس فتاحی (مجری طرح ترمینالهای سلام و ایرانشهر فرودگاه امام خمینی(ره)) نیز آقای مهندس سعیدی کیا را همراهی می کردند، از روند اجرایی پروژه احداث ترمینال سلام و راههای دسترسی ترمینال و همچنین تأسیسات زیربنایی و محوطه ترمینال، حول محورها و موضوعات زیر بازدید بعمل آمد:
1- ارائه گزارش از پیشرفت فیزیکی و مالی پروژه ترمینال سلام و راههای دسترسی بر اساس برنامه زمانبندی پروژه
2- ارائه گزارش از جبهه های مختلف فعالیتهای اجرایی پروژه از جمله: تکمیل نماهای اصلی، تکمیل سنگفرش کف و سنگ بدنه ها، تکمیل سقف کاذب موجدار سالن اصلی، نصب BHS، پیشرفت پوشش HPL بدنه ها، راه اندازی آسانسورها و پله های برقی، کابل کشیهای جریان ضعیف و دیتا، نصب تجهیزات فرودگاهی و...

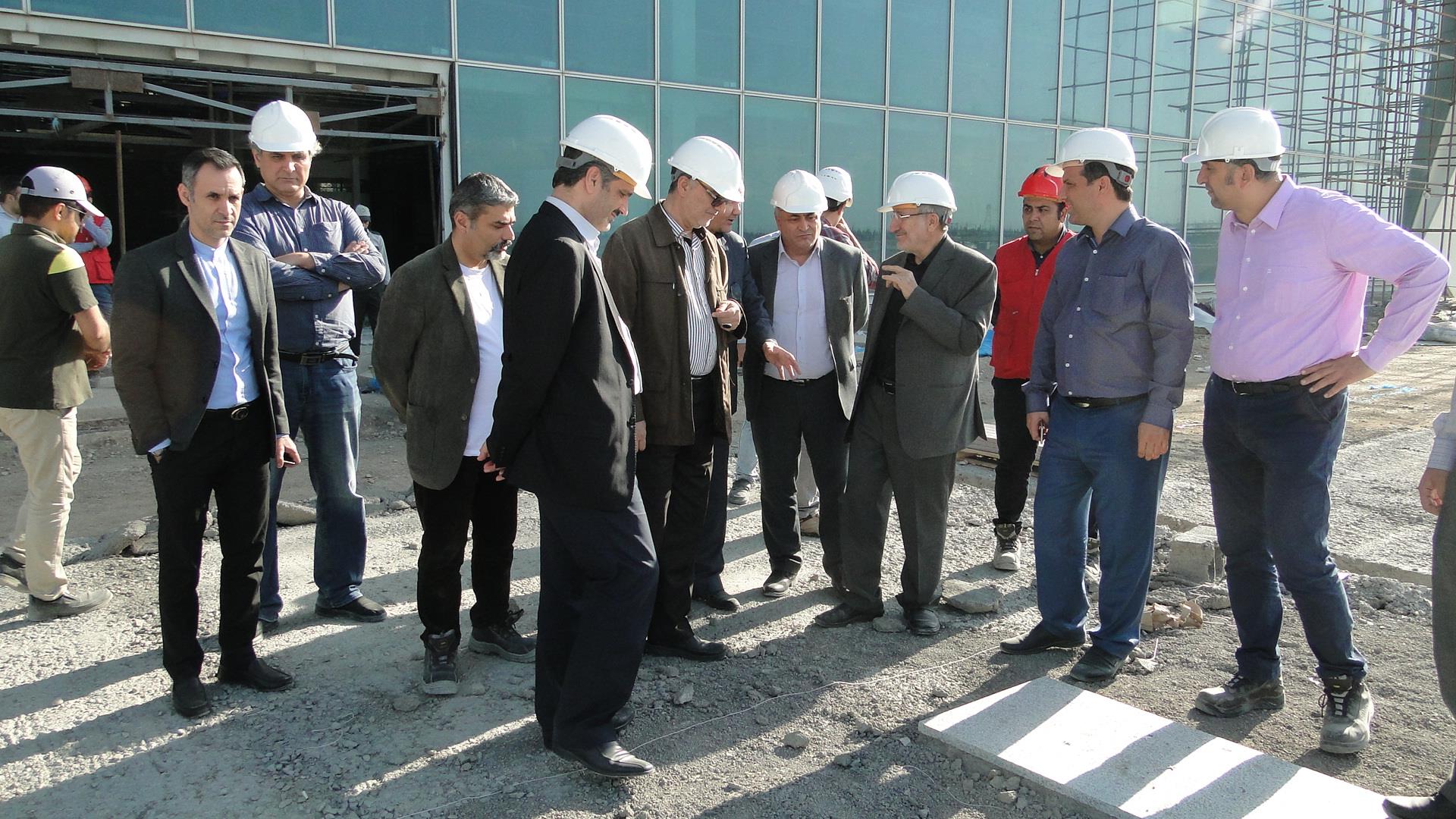

3- انجام بازدید از آخرین وضعیت تکمیل پروژه و کریدور انتخابی جهت پیش بهره برداری از پروژه به منظور انجام عملیات انتقال حجاج

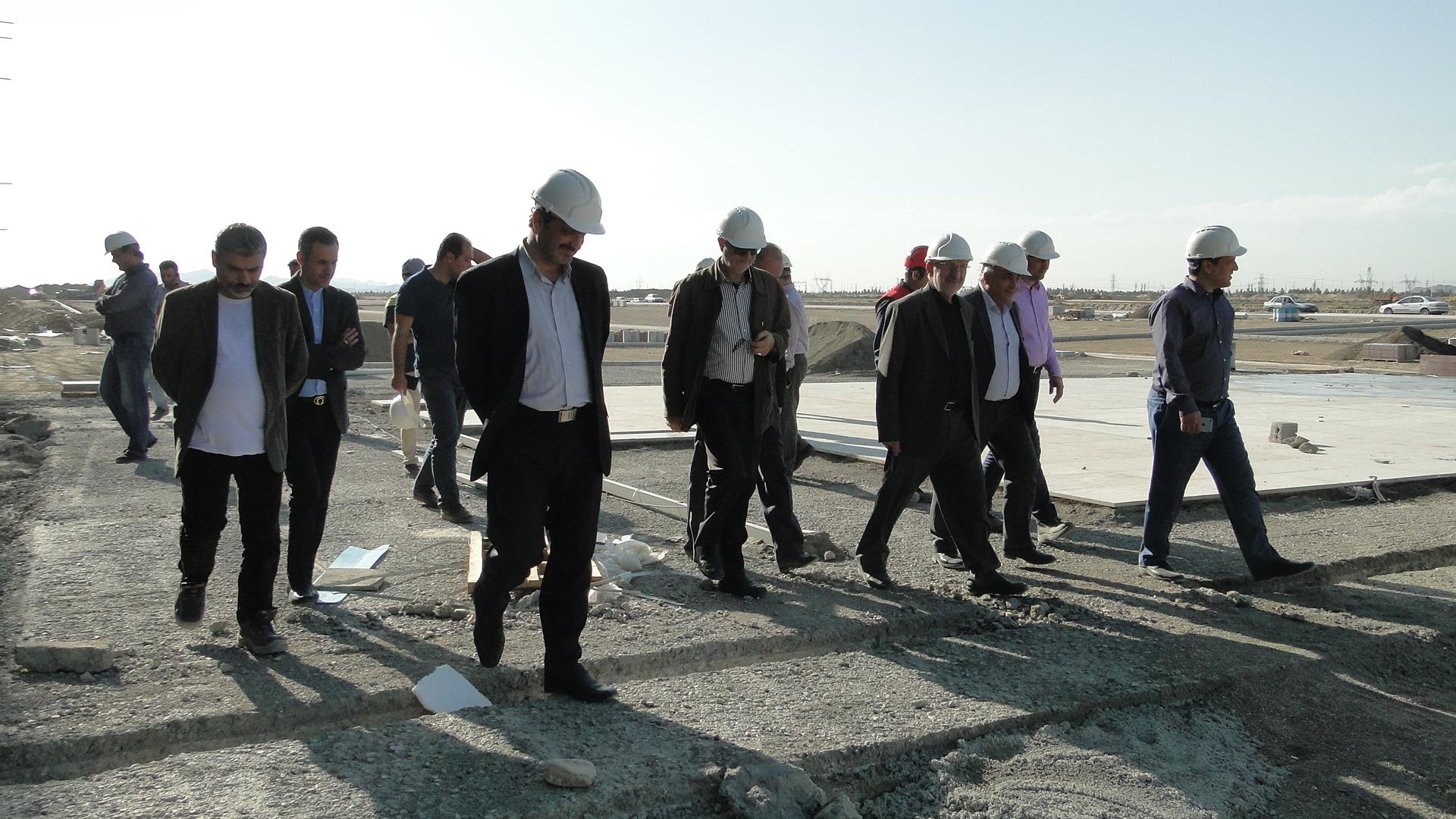

4- انجام بازدید از پروژه در بخش راههای دسترسی از جمله: تکمیل پل و نصب هندریلهای مربوطه، اجرای لایه اول آسفالت پل و رمپ A، اجرای اتصال راههای احداث شده به شریانهای اصلی شبکه حمل و نقل ارتباطی فرودگاه شامل محورهای تهران به سمت ساوه و تهران به سمت قم و بالعکس
5- انجام بازدید از پروژه تاسیسات زیربنایی و محوطه سازی مقابل ترمینال سلام در بخش احداث داکت بانکها و منهولهای برق و مخابرات، شبکه آبرسانی و اجرای بتن کف و سنگفرش فضای جلوخان، احداث تونل محوطه به روش Cut & Cover و بتن ریزی دیواره های آن
6- بررسی موانع و مشکلات پروژه و راهکارهای تحقق زمان پیش بینی شده جهت اتمام پروژه
شایان ذکر است طی هفته های اخیر، اقدامات و فعالیتهای متعددی در مسیر پیشرفت پروژه انجام شده که مهمترین آنها عبارتند از:
• ادامه تکمیل فضای شیبراهه ها و فیکس بریجهای ترمینال
• نصب تجهیزات فرودگاهی و کابل کشیهای جریان ضعیف
• تکمیل پوشش HPL و سنگفرش محوطه جلوخان
• احداث پارکینگهای روباز
• ادامه ساخت تونل مقابل ترمینال
